Когда человек покупает двушку-хрущёвку в Бишкеке и начинает считать бюджет на ремонт, первое, что он делает — открывает интернет и видит цифры, от которых становится спокойно. «Ремонт от 200 000 сом», «квартира под ключ за месяц». Потом начинается реальность: вскрывают полы — а там стяжка, которая крошится руками. Снимают обои — стена волнами. Включают свет — алюминиевая проводка, которой лет сорок. И бюджет начинает расти, как тесто на дрожжах.
Я работаю с такими квартирами регулярно и хочу дать вам максимально честную картину: сколько реально стоит капитальный ремонт двухкомнатной хрущёвки площадью 40 м² в Бишкеке, из чего складывается эта сумма, какие сроки реалистичны и где чаще всего ломаются планы.
Что ломается в хрущёвке и почему ремонт дороже, чем кажется

Давайте сначала зафиксируем, с чем мы имеем дело. Типичная двухкомнатная хрущёвка в Бишкеке — это 40–42 квадратных метра общей площади. Кухня — 4,5–5 м², совмещённый санузел — около 3 м², потолки — 2,5 метра. Три окна, входная дверь плюс три межкомнатных. Это кирпичные дома 60-х годов, и у них есть набор проблем, который не зависит от того, насколько аккуратно жили предыдущие хозяева.

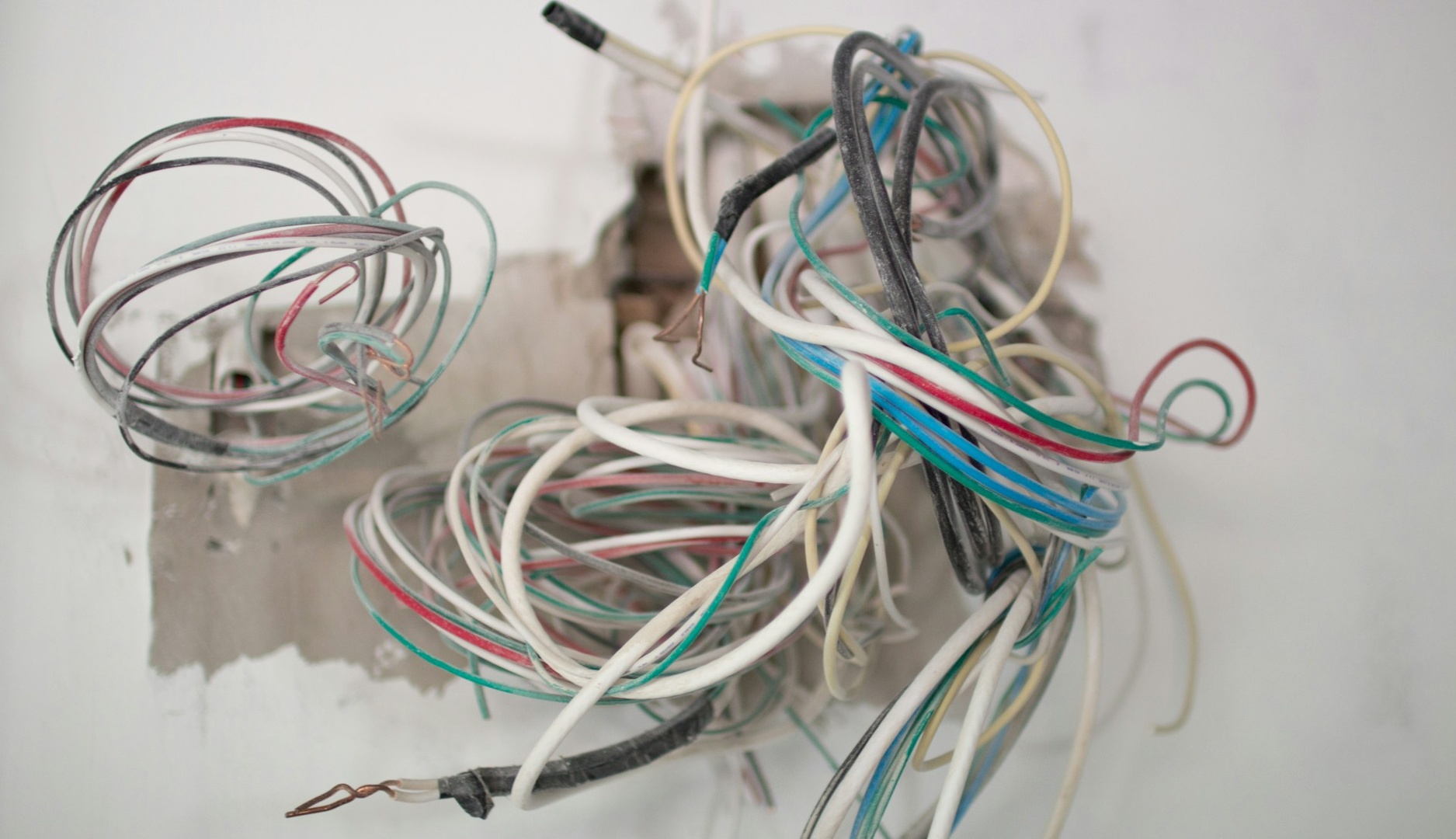

Первое и главное — инженерия. Алюминиевая проводка, стальные или чугунные трубы водоснабжения, старые стояки. Это не вопрос «хотим — не хотим менять». Алюминиевая проводка на 28 точек электрики (а столько нужно для нормальной жизни с современной техникой) — это пожарный риск. Стальные трубы внутри обросли отложениями настолько, что напор воды может падать вдвое. Замена всего этого — обязательная статья расходов, и она съедает заметную часть бюджета.
Второе — геометрия. Стены в хрущёвках сделаны из гипсолитовых перегородок, и они кривые. Не «немного неровные», а с перепадами, которые видно невооружённым глазом. Полы — аналогично: основание неровное, стяжка (если она вообще есть) часто потрескалась. Перекрытия слабые. Всё это означает, что подготовительные работы — штукатурка по маякам, стяжка, шпатлёвка — съедают 15–25% бюджета ещё до того, как вы дойдёте до чистовой отделки. Это тот этап, который невозможно увидеть в готовом ремонте, но без него всё остальное будет кривым и недолговечным.
И третье — кухня. 4,5 квадратных метра — это главная головная боль любой хрущёвки. Кухонный гарнитур длиной 2,5 погонных метра — это всё, что физически помещается. Нужно уместить мойку, варочную поверхность, хоть какую-то рабочую зону и хранение. И при этом должно остаться место, чтобы хотя бы развернуться. Решение существует, но оно требует точного расчёта каждого сантиметра.
Три варианта бюджета: эконом, стандарт, комфорт — итоговые суммы и цена за квадрат
Я разделил смету на три уровня, чтобы вы могли сориентироваться в зависимости от своих возможностей. Все три варианта включают одинаковый базовый набор: полная замена электрики (около 28 точек), сантехника (около 6 точек подключения), кухонный гарнитур 2,5 погонных метра из ЛДСП, натяжной потолок, ламинат в комнатах, плитка в санузле, входная и три межкомнатных двери. Разница — в классе материалов и уровне работ.
Эконом — примерно 274 000 сом (около 6 850 сом/м²). Это самые простые материалы и базовые расценки. Ламинат нижнего ценового сегмента, бюджетная сантехника, простые двери, кухня из ЛДСП в минимальной комплектации. Работы выполняются качественно, но без усложнений. Это нижняя граница — за самые дешёвые материалы у самого доступного поставщика. В реальности почти всегда выходит чуть дороже.
Стандарт — примерно 545 000 сом (около 13 600 сом/м²). Материалы среднего сегмента: нормальный ламинат, приличная плитка, качественная электрика с хорошими комплектующими, сантехника, которая не будет раздражать через год. Двери, которые не стыдно показать гостям. Кухня с нормальной фурнитурой. Это уровень, на котором ремонт выглядит достойно и служит долго.
Комфорт — примерно 771 000 сом (около 19 300 сом/м²). Материалы выше среднего. Хороший ламинат, качественная импортная плитка, добротная сантехника с запасом по надёжности. Двери с хорошей шумоизоляцией, кухня с продуманной фурнитурой. По работам уровень такой же, как в стандарте — разница идёт за счёт материалов.
Во все три варианта не включены: мебель, встроенная бытовая техника и перепланировка. Это отдельные статьи расходов.
Из чего складывается смета: разбивка на работы и материалы с объёмами
Работы — от демонтажа до установки дверей
Смета по работам строится от конкретных объёмов. Вот как это выглядит для нашей хрущёвки:
| Вид работ | Объём | Эконом (сом) | Стандарт/Комфорт (сом) |
|---|---|---|---|
| Демонтаж полный | 40 м² | 6 000 | 16 000 |
| Вывоз мусора | 2–3 рейса | 6 000 | 15 000 |
| Штукатурка по маякам | ~90 м² стен | 22 500 | 45 000 |
| Шпатлёвка | ~90 м² стен | 13 500 | 22 500 |
| Стяжка пола | 40 м² | 8 000 | 10 000 |
| Покраска / обои | ~90 м² | 9 000 | 18 000 |
| Укладка ламината | ~35 м² | 7 000 | 12 250 |
| Укладка плитки (санузел) | ~15 м² | 6 750 | 12 000 |
| Натяжной потолок (с материалом) | 40 м² | 13 200 | 20 000 |
| Электрика (полная замена) | ~28 точек | 25 000 | 40 000 |
| Сантехника | ~6 точек | 12 000 | 22 000 |
| Установка дверей | 4 штуки | 4 800 | 8 000 |
| Итого работы | ~134 000 | ~241 000 |
Разница между экономом и стандартом/комфортом по работам — это не «те же руки, но дороже». Это разница в тщательности подготовки: более точная штукатурка, аккуратный демонтаж с сохранением того, что можно сохранить, качественная разводка электрики с нормальным щитком.
Материалы — где основной разброс между бюджетами
Именно материалы создают основной разброс в итоговой стоимости. Вот таблица, которая показывает это наглядно:
| Категория | Эконом (сом) | Стандарт (сом) | Комфорт (сом) |
|---|---|---|---|
| Черновые материалы | 14 000 | 23 000 | 32 000 |
| Чистовые материалы для стен | 6 000 | 14 000 | 28 000 |
| Ламинат (~38 м² с запасом) | 18 000 | 36 000 | 57 000 |
| Плитка (~17 м² с запасом) | 7 000 | 18 000 | 40 000 |
| Электрика (провода, автоматы, розетки) | 10 000 | 22 000 | 40 000 |
| Трубы (водоснабжение) | 5 000 | 10 000 | 15 000 |
| Унитаз | 5 000 | 12 000 | 25 000 |
| Ванна | 10 000 | 20 000 | 35 000 |
| Раковина | 2 000 | 6 000 | 12 000 |
| Смесители (2 шт.) | 3 000 | 8 000 | 16 000 |
| Входная дверь | 15 000 | 35 000 | 60 000 |
| Межкомнатные двери (3 шт.) | 20 000 | 45 000 | 90 000 |
| Кухня 2,5 п.м. (ЛДСП) | 25 000 | 55 000 | 80 000 |
| Итого материалы | ~140 000 | ~304 000 | ~530 000 |
Посмотрите на двери: от 35 000 за комплект в экономе до 150 000 в комфорте — разница в четыре раза. Сантехника: весь комплект (унитаз, ванна, раковина, смесители) — от 20 000 сом в экономе до 88 000 в комфорте. Кухня 2,5 погонных метра — от 25 000 до 80 000 сом. Каждая из этих позиций по отдельности кажется несущественной, но в сумме они и формируют итоговую разницу между 274 000 и 771 000 сом.
Реалистичные сроки: почему капремонт занимает 50–70 дней, а не «месяц»

Реалистичный срок капитального ремонта хрущёвки 40 м² — 50–70 дней, то есть два — два с половиной месяца. Косметический ремонт (без замены электрики, сантехники и без серьёзной подготовки поверхностей) — примерно вдвое быстрее, 25–35 дней.
Почему так долго? Потому что в ремонте есть этапы, которые невозможно ускорить физически. Стяжка пола должна высохнуть — это 5–7 дней простоя, в течение которых на объекте нельзя делать ничего другого. Штукатурка — аналогично. Зимой время высыхания увеличивается на 40–50%, потому что при температуре ниже +5°C гипсовая штукатурка теряет прочность, а эмульсионные краски ведут себя непредсказуемо. Отсюда правило: зимний ремонт длится на 2–3 недели дольше.
Второй фактор — поставки материалов. В Бишкеке далеко не всё есть в постоянной рознице. Хорошую плитку, определённые модели дверей, специализированные электрокомплектующие приходится заказывать — из Алматы, из России. Это 7–14 дней ожидания, и если вы не заказали всё заранее, бригада стоит без дела.
Оптимальный период для старта ремонта в Бишкеке — осень, сентябрь–октябрь. Бригады умеренно загружены (весенний пик уже прошёл), погода стабильная, материалы сохнут нормально. Весной — пик спроса, очереди, сроки растягиваются на 20–40%.
И вот что важно понять: коэффициент 1,3–1,5 к плановому сроку — это не провал подрядчика. Это нормальная поправка на реальность. Если план говорит 45 дней, реально закладывайте 55–65. Мастер не может начать следующий этап, потому что материал не приехал, или потому что стяжка ещё влажная, или потому что при демонтаже обнаружилась проблема, которую нужно решить сейчас, а не потом. Если подрядчик обещает вам ровно 40 дней без оговорок — это как раз повод не расслабиться, а насторожиться.
Ключевые риски и скрытые расходы, которые ломают любую смету
Хрущёвка — это всегда коробка с сюрпризами. Вот что может пойти не по плану и увеличить бюджет на 10–20%.
Сюрпризы при демонтаже. Снимаете старое покрытие — а под ним плесень. Вскрываете стену для прокладки проводки — а там скрытые коммуникации, о которых никто не знал. Обнаруживаете дефекты перекрытий, которые не видны снаружи. Каждый такой сюрприз — это плюс 3–7 дней к срокам и ощутимая добавка к бюджету.
Несущие стены. В хрущёвке не всегда очевидно, какая стена несущая, а какая — нет. Гипсолитовые перегородки ломаются легко (правда, с огромным количеством пыли), но вот штробить несущую стену под проводку может быть запрещено. Мастера иногда это игнорируют, но это нарушение, которое может обернуться проблемами.
Натяжной потолок при высоте 2,5 метра. Натяжной потолок съедает 5–7 сантиметров высоты. Казалось бы, немного. Но когда исходная высота всего 2,5 метра, эти сантиметры критичны для ощущения пространства. Потолок 2,43 метра — это уже давит. Решение есть (минимальный профиль, правильное освещение), но его нужно продумывать заранее, а не после монтажа.
Вентиляция в санузле. В хрущёвках вентиляция почти всегда слабая. Если не установить принудительную вытяжку, конденсат начнёт скапливаться на потолке и стенах. Натяжной потолок может провиснуть от влаги. А через год-два — грибок. Принудительная вытяжка стоит недорого, но о ней нужно вспомнить до, а не после ремонта.
Изменения «на ходу». Это, пожалуй, самый дорогой риск. Каждое изменение в процессе ремонта обходится в 50–100% стоимости переделываемой операции. Решили перенести розетку, когда стена уже оштукатурена? Штробление, заделка, повторная шпатлёвка, покраска. Передумали с плиткой, когда половина уже уложена? Демонтаж, закупка новой, укладка заново. Все решения — до старта работ.
Ловушка «ремонт от 200 000 сом» и зачем нужна ревизия инженерии до старта
«Ремонт от 200 000 сом» — фраза, которая встречается в каждом втором объявлении. И формально она правдива: за эти деньги действительно можно поклеить обои, положить линолеум и покрасить потолок. Это косметика. А через год потечёт стояк, закоротит проводка, и вы будете делать ремонт заново — но уже поверх свежих обоев.
В хрущёвке косметический ремонт без замены инженерии — это как покрасить ржавую машину. Выглядит хорошо ровно до первого дождя.
Поэтому обязательный шаг перед стартом любого ремонта в старом фонде — ревизия инженерных систем. Нужно проверить состояние стояков, проводки, труб, чтобы понять реальный объём замен. Иногда выясняется, что стояк в нормальном состоянии и его можно оставить, а проводку менять полностью. Иногда — что менять нужно вообще всё. Но узнать это лучше до подписания договора, а не после вскрытия стен.
Как отличить реальную смету от заниженной? Проверьте, включены ли в неё электрика, сантехника, демонтаж, вывоз мусора. Если хотя бы одна из этих позиций отсутствует — перед вами неполная смета. Типичная разница между «ценой входа» и реальной суммой на выходе — 30–50%. То есть «ремонт от 200 000» легко превращается в 280 000–300 000, и это ещё оптимистичный сценарий.
Что важно зафиксировать до подписания договора с подрядчиком
Договор — это не бюрократия, а ваша страховка. И вот что в нём должно быть.
Конкретный перечень работ и материалов с объёмами. Не «ремонт под ключ» одной строкой, а позиции с единицами измерения и ценами. «Штукатурка по маякам — 90 м² — по такой-то цене за метр». «Укладка ламината — 35 м²». «Электрика — 28 точек». Если подрядчик не может расписать смету по позициям — это серьёзный сигнал.
Этапность оплаты. Стандартная схема: 30–50% аванс, остальное — по завершении этапов. Аванс нужен подрядчику для закупки материалов и начала работ, это нормально. Но вся сумма вперёд — это ненормально. Привязка оплаты к этапам даёт вам рычаг контроля.
Сроки с буфером. Адекватный подрядчик назовёт диапазон: «50–65 дней» или «ориентировочно 60 дней, плюс-минус неделя на непредвиденные обстоятельства». Ровная цифра без оговорок — это маркетинг, а не планирование.
Гарантия минимум 1 год на выполненные работы — письменно. Не устная договорённость, не «если что — звоните». Пункт в договоре: гарантийный срок, что покрывается, порядок обращения.
Допущения и ограничения сметы. Что включено, что нет, при каких условиях цена может измениться. Например: «Смета составлена исходя из текущего состояния стен. Если при демонтаже обнаружатся скрытые дефекты перекрытий, стоимость может увеличиться на X%». Это честно. Это защищает обе стороны.
Ремонт хрущёвки — процесс, в котором не бывает сюрпризов только в одном случае: если вы всё предусмотрели заранее. Цифры, которые я привёл в этой статье, — это ориентиры, от которых можно отталкиваться. Реальная сумма зависит от состояния вашей конкретной квартиры, выбранных материалов и подрядчика. Но теперь вы хотя бы знаете, какие вопросы задавать и на какие цифры смотреть.
Полезные материалы
-
Стоимость ремонта квартиры в новостройке 2026 — структура бюджета и расценки за м²
-
Этапы капитального ремонта двухкомнатной квартиры: стандартная схема с детализацией работ
-
Пошаговый план ремонта для новичков: правильный порядок работ и этапизация
-
Формула расчёта сроков капитального ремонта: от 50 дней для 1-комнатной квартиры (Россия)
